新浪广东 城事关注

南方电网西电东送累计电量破12700亿度

新浪广东

关注

确定不再关注此人吗

8月29日,位于云南省曲靖市罗平县的世界最高电压、最大容量柔性直流输电工程——南方电网鲁西背靠背直流异步联网工程(以下简称“鲁西背靠背直流工程”)的柔性直流单元正式投运。这意味着,经过13个月的艰苦建设,该项目一期工程已全部投入运行。此外,该项目二期工程已于7月20日动工,预计2017年汛期前投运。

作为南方电网西电东送的重大项目之一,鲁西背靠背项目将可减少云南汛期弃水20亿度以上,有效增加电量输送能力。

而在与鲁西背靠背工程相距近百公里的贵州兴义,西电东送的发源地——南方电网调峰调频公司天生桥二级水电站,一场历时10年之久的调压井改造也于今年5月划上圆满句号。该水电站通过长期的自动化改造,以及重大设备的改进,始终保持平稳运行,截至2016年8月底,已累计发电1318.65亿千瓦时。

近年来,南方电网不断完善西电东送电源点建设,全力加快西电东送通道建设,已形成“八交九直”共17条西电东送输电通道,截至今年8月底,累计输送电量12718.8亿千瓦时,有效促进了西部地区将资源优势转化为经济优势,缓解了东部地区快速发展的电力需求。

西电东送发源地实现远程控制

“西电东送之源,功载千秋之举”。

位于贵州、广西界河——南盘江上的天生桥二级水电站大坝旁,一座嶙峋的纪念碑默默矗立在江畔的树丛里,刻录着这座水电站作为西电东送源头的重大意义。

天生桥二级水电站于1983年开建,1992年12月首台机组投运,是西电东送南路工程的第一个电源点。水电站至广东、贵州和广西的4回500千伏、8回220千伏(目前其中一回退运备用)输电出线,构成了南方电网交流输电主网架的重要枢纽。

建电站不易,守电站更难。历经如火如荼的建设期、艰辛的运行探索期,天生桥二级水电站早已实现持续平稳运行。

令人瞩目的是,虽然是一座有着23年运行历史的“老厂”,这座水电站却始终紧跟电力行业发展潮流,提高电力自动化水平、站内装备水平,运行效率不断提高。

“以前这里是水电站的中央控制台,现在基本不用了。”在天生桥二级水电站控制室,天生桥水电总厂运行中心副主任李云生指着一处控制台告诉记者。目前,天生桥二级水电站已实现远程控制,在贵州兴义的天生桥电厂远控中心,就能随时操控水电站的现场设备。

作为天生桥二级水电站的老员工,李云生觉得,水电站这么多年最大的变化,就是自动化水平的提高。

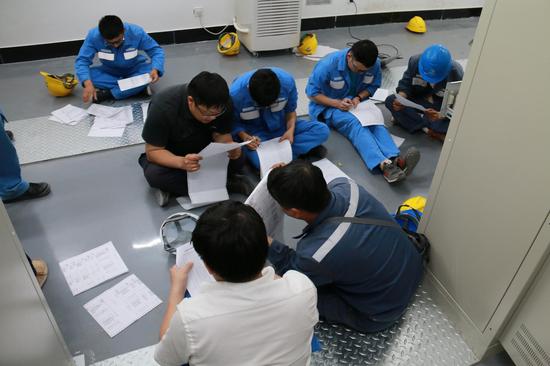

90年代,水电站厂房处于多人值守阶段,一个控制屏通常需要1-2人值守操作,现场运行管理人员多达104人。

随着电力行业装备水平的发展,天生桥二级水电站持续对机械和电气设备加以改造、更新,引入计算机、电力自动化等领域的新技术和装备,通过计算机网络、光纤设施实现远程控制。

2001年,天生桥电厂在兴义设置远方控制中心,执行“无人值守、少人值班”的远程控制模式。2008年,实现在兴义基地对水电站全厂机电设备运行远程控制与操作,水电站现场设置0n-call室进行值班。

2015年,兴义基地运行控制值班人员、水电站现场值班人员合计仅为35人,不到90年代的1/3。

如何提高水电站的运行效率,是天生桥二级水电站一直在思考的问题。除了自动化系统的改造,该电站还自主开发了一套“水电站三维精确建模及可视化仿真系统”,引入新潮的3D技术,将平面的设备图纸转化为立体的3D模型,从而更加直观地了解设备结构,开展设备安装、拆卸、检修及培训等工作。

据天生桥电厂相关人员介绍,这套3D建模系统自2012年完成开发后,已经广泛应用于天生桥二级水电站的设备检修、管理、人员培训等实际业务中。目前,该电站大部分设备已按照1:1的比例建立3D模型,大大提高了设备管理效率。

目前,天生桥电厂正在开展调研,探索将VR技术引入3D模型系统,从而更加逼真地对设备进行操作,进一步提高检修和培训能力。

柔直大项目投运将多送西电20亿度

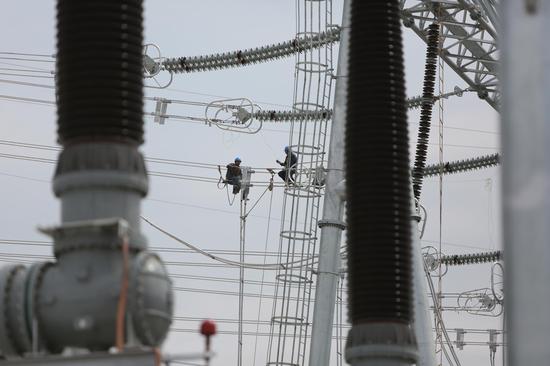

在贵州兴义的邻县——云南曲靖罗平县,南网鲁西背靠背直流工程现场,项目一期传来换流站设备作业的轰鸣声。而在项目二期工地上,几台挖掘机正伸展长臂,奋力施工。

“直到最近几天,才感觉稍微轻松了点。”8月中旬,记者探访鲁西背靠背项目现场时,该项目经理任成林说。

当时,项目柔性直流单元已经完成调试,正在消除调试中发现的故障,并着手准备柔直单元与常规单元的联合调试。令人放心的是,

柔直单元的调试没有出现大的问题,总体比较顺畅。

8月29日,继工程的常规直流于6月30日投产后,鲁西背靠背直流工程的另一核心单元——柔性直流单元正式投产。这标志着该工程一期已经全部投入运行。

鲁西背靠背直流工程,是国内首个省级电网与大区域电网实现异步互联的工程。不仅如此,该工程还创造了多项“世界第一”:是目前世界上首次采用大容量柔性直流与常规直流组合模式的背靠背工程,柔直单元容量达1000兆瓦、直流电压达±350千伏,电压等级和容量均为世界最高水平。

对西电东送来说,这一项目价值重大。首先是增加电力输送能力。鲁西背靠背直流工程投运后,将提高至少100万千瓦的云电外送能力,满足云南富余水电消纳需求,减少汛期弃水20亿千瓦时以上。

更重要的是,该工程使云南电网与南方电网主网之间实现异步联网,提高了电网运行的安全性。

简单地说,如果用交流把两端电网相连,电压等级和频率一样,任何一侧发生故障,都可能会相互影响,存在极大的风险。而在中间建一个背靠背的换流站,就可以改变以前同样的电压和频率,相当于在中间安装一个“安全阀”,就可以有效地把风险控制在局部。

目前,鲁西背靠背直流项目的二期工程正在紧张施工中,预计2017年汛期前投产。二期工程将建设1个1000兆瓦常规直流单位,装设6台398兆伏安换流变压器,整流侧装设2组160兆乏无功补偿、逆变侧装设3组110兆乏无功补偿,以及配套建设通信及二次系统。二期工程完成后,将更好地实现鲁西背靠背项目增加西电东送输电通道容量、提高电网安全性能的目标。

今年以来西电清洁能源占比过半

天生桥二级水电站、鲁西背靠背直流工程,仅是南方电网大力实施西电东送工程的缩影。

作为西电东送南路工程的主要通道,多年来,南方电网不断优化西电东送电源点运行管理,并通过一系列重大项目构建西电东送大通道,提高西电东送电力供应、输送能力。

随着糯扎渡直流工程、溪洛渡直流工程等重大项目的投运,以及今年5月金中直流工程的投运,南方电网已形成“八交九直” 共17条西电东送输电通道。截至今年7月底,南方电网西电东送累计输送电量已达12511亿千瓦时,成为南方五省区最直接、最牢固、最紧密的经济社会合作方式之一。

今年8月8日,广东电网统调负荷达到10007万千瓦(不计广州、深圳),比去年最高负荷增长7.0%,创历史新高,成为全国首个电力负荷破亿的省份。

这一记录背后,西电东送发挥了重要作用。为保障广东、广西迎峰度夏电力供应,南方电网公司持续加大跨省区资源优化调剂,跨省区输送电力、电量双双创下历史新高,西部送广东最大电力2894万千瓦、累计电量842亿千瓦时,同比分别增长2%、5%;通过500千伏主网架向广东送电电力最大占比均在30%左右,为实现东西部省区协调发展、互利共赢做出了积极贡献。

尤为值得关注的是,西电东送极大促进了西部清洁能源的消纳,推动了南方电网的节能减排。据统计,今年以来至7月底,南方电网全网非化石能源电量占比为50.9%,同比增加7%,全网发受电量化石能耗为140克千瓦时,同比减少21克千瓦时。
