【看见惠州】乌东德输变电惠州段全面转入立塔阶段

新浪广东

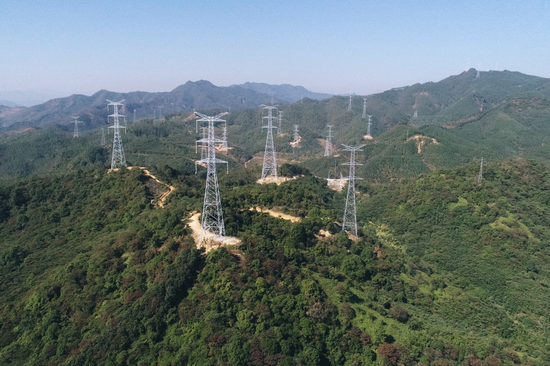

关注乌东德输变电惠州段全段321基塔已经完成302基塔的塔基浇筑,现在已经全面转入立塔阶段。超过94%的塔基完成基础浇筑,标志这该工程距离明年3月如期完工迈出坚实的第一步。在立塔方面,惠州段目前已经完成101基,完成总量的3成以上。

现场直击:水磨钻烧坏2台发电机
12月3日,笔者随第四标段邹文峰驱车抵达博罗县横河镇,第四标段的89号塔基和90号塔基正在施工。新开辟的机耕道,即使是四驱车也颠簸不已。在90号塔基查看安全措施、打开无人机巡查临近立塔塔基……邹文峰的娴熟操作后,他转弯步行数百米到达临近的89号塔基。

第四标段负责人邹文峰

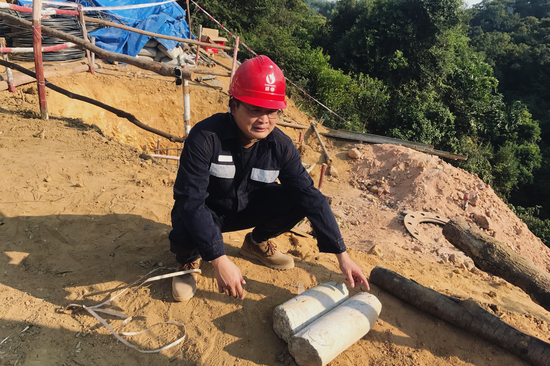

2台已经烧坏的发电机旁,工人们正用第三台发电机带动水磨钻。约有三分二的塔基遇到了弱风化等级的花岗岩。七八个当天挖出来的圆柱形岩石堆在现场附近。“风化程度约小,石头越硬”。张爽群抱回来一截被钻出来的石头,他希望待会施工项目部办公室做纪念,干了8年多电力基建的他,这样的石头他也是第一见。

弱风化等级花岗岩
项目负责人要走的陡坡,在龙门县第三标段也随处可见。在标段负责人李果的带领下,12月4日,李果带着笔者进入他负责的龙华镇一处铁塔塔基工地。第三标段线路途经龙门县龙潭、龙华、沙径、麻榨4个乡镇,沿线地形以高山丛林为主,有部分塔位地处丘陵地段,路途遥远,施工难度不小。部分施工现场地处高山丛林地区存在信号盲区,他们根据实际情况报装大功率短波电台,在固定频率内通过无线对讲机进行沟通与协调。

第三标段负责人李果
“线路长度共25.232km,跨越施工难度较大。”李果说,该标段线路主要跨越河流、林场以及县道、乡道等,跨越施工难度大,为保障用户用电需求,10kV电力线路均不能长时间停电,他们因地制宜采取了驳接临时电缆的方式进行施工,以确保工程如期进行。
总体进展:政府护航青赔全面转入立塔阶段
施工人员克服施工难点,监理人员落实监理细节,业主单位协调困难节点。乌东德输变电惠州段全段各个标段都在有条不紊推进。截至目前,321个个塔基,已经有302个完成塔基浇筑,超过总体的94%;101处塔基完成立塔,超过总体的30%。

12月4日,为按时完成“永汉镇500千伏乌东德配套交流线路工程”柱线铺设,保证工程进度,12月4日,惠州市龙门县永汉镇政府触动6车90多人,对合口村合口村小组“永汉镇500千伏乌东德配套交流线路工程”铺设点进行护工。在进行护工工作之前,永汉镇政府工作人员对当地村民广泛地政策宣传,充分做好化解疏导工作,使整个“500千伏乌东德配套交流线路工程”工作安全、平稳进行,取得了预期效果。

党员先锋
以项目部为家,带头争抢工程进度
“不忘初心,牢记使命”,党建引领,惠州供电人正在行动!“乌东德工程”是国家大气污染防治行动计划12条重点输电通道建设项目之一,也是国务院保证中国经济“稳增长”的重点工程项目,也是南方电网的“天字号”工程。

今年7月12日,惠州供电局作为该国家级工程惠州段的建设单位,在工程项目部成立了临时党支部。第二标段33岁的吴荣华拥有10年党龄,作为项目部临时党支部的一名党员,吴荣华充分发挥了党员模范带领作用。

第二标段负责人吴荣华
吴荣华以项目部为家,不仅工作在项目部,吃住都在项目部,每天都是“两点一线”——施工现场与项目部来回往返,协调工程进度,沟通解决各种施工过程中遇的问题。由于工期紧、任务重,吴荣华有时候一个星期都很难回家一趟。33岁的吴荣华至今未婚,同事都笑称,“他是被供电事业耽误了个人的婚姻大事”。
第一标段的项目负责人沈春杨28岁。今年乌东德输变电惠州全段项目部成立后,项目部的临时党支部把沈春杨同志吸收为入党积极分子。去年下半年和今年上半年沈春杨最对不起的就是新婚妻子。到了今年下半年,沈春杨新接手全标段最长的第一标段,他每天清晨六点的出发目的地,从原来的博罗县变成了更远的龙门县。

第一标段的项目负责人沈春杨
“不多待一线就解决不了一线的问题,我和妻子本地的亲友都不多”,沈春杨常常在周末告别妻子,允诺下一个周末聚聚,但迄今,他的下一个“周末还未兑现”。但他却兑现了第一标段的良好进展,截至目前,他所在的第一标段181基塔基浇筑完成了177基,近端排名四个标段第二,立塔完成了72基,总体进度排名四个标段第一。(祝勇、惠项/文、图)
