南方电网广东惠州惠东供电局:机械化提速山区电网建设

综合

关注

确定不再关注此人吗

机械手臂精准组立电杆,无人机轻灵牵引导线飞越复杂地形……元旦前夕,一场电网升级攻坚战悄然告捷,为数千户居民和数十户养殖户的用电安上了“双保险”。

元旦假期,南方电网广东惠州惠东供电局稔山供电所坝仔及圭景片区用电负荷激增20%,而系统监控面板上的电压电流数值始终保持稳定,这份可靠和安心来自10千伏船盐线与10千伏庆云线网架完善工程的落地,大大改善了居民的用电体验,供电所的运维压力也得以释放。据了解,两回10千伏线路的末端是居民及工商业用电负荷集中区域,承载公变与专变数量较多,但由于均为单回路,犹如两座“孤岛”,尽管末端近在咫尺,却无法互联“解渴”。

为统筹兼顾安全、效率与生态多方面因素,惠东供电局以网公司全面推进基建工程机械化工作为抓手,在该工程项目中实施全过程机械化作业,覆盖基础开挖、电杆组立、无人机导线架设、电缆定位等全部关键工序。

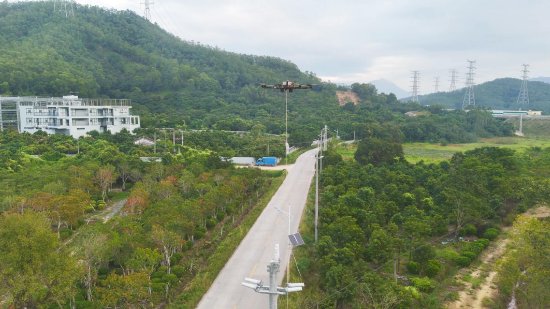

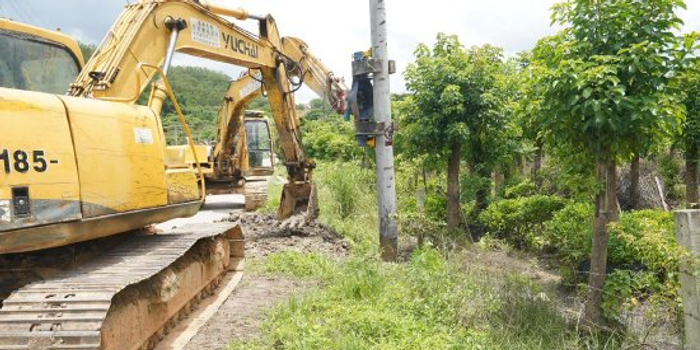

在土建阶段,基础开挖杆位采用轮履钻孔挖坑立一体机械完成钻孔、挖坑、立杆预埋处理,单坑开挖时间约15分钟,效率相比传统人工提升80%。电杆组立依托旋挖钻机和专用夹子的组合工艺,机械臂在升降之间稳稳当当把电杆放入坑位。导线则由大型无人机穿越山林精准投放,减少了大型牵引设备的使用,从而保护了周边的植被,实现绿色施工。工程收官阶段,要将末端导线改为地下电缆,并且不能误伤原有电缆,犹如一场高精度的地下“微创手术”。而通过使用电缆识别仪+遥控穿刺器,施工人员即可精准掌握原有电缆路径,在安全距离内开辟出新的电缆通道,避免了人工识别可能出现的误穿、触电等风险,保障了施工人员与原有线路的双重“安全”。

在全流程机械化的增效赋能下,该项目整体工期缩短了两个月,于2025年年底顺利投运,并被推荐南方电网公司2025年机械化施工标杆工程项目。

以技术强电网,以电网护民生。惠东供电局以全流程机械化施工的创新实践为配网工程施工技术的迭代升级提供了范本,更为民生用电提供了最坚实的守护。
